工業地坪涂裝施工要求根據設計要求, 地坪方案工藝步驟如下:
(一) 材料說明水性聚氨酯砂漿系列工業地坪材料是用途廣泛針對不同用途及負載的高性能地面涂裝型材料。它是在普通混凝土的養護期 15 天后或聚合物改良找平層 7 天后,使用專用機械去除地表水泥翻沫并形成必要的粗糙度,依靠機械或手工均勻涂布在地表并待其完全固化,從而在地表形成一個無縫、不起塵、堅固、高負載、耐酸堿腐蝕的保護層。
(二) 施工條件準備在施工時和施工后一周內室內和地面溫度應控制在+15—+25℃,工作環境的空氣相對濕度應小于 70%涂料在線coatingol.com。如不達到要求應適當采取措施調整,措施根據實際情況擬定。

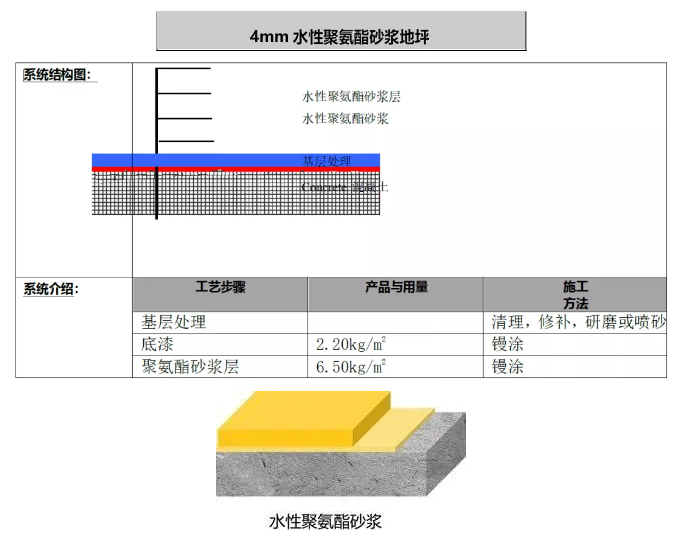

(三)水性聚氨酯砂漿地坪施工工藝基層處理1.1 清掃地面,如發現油污、油脂等污染,應使用溶劑或清潔劑去除;使用拋丸噴砂機對混凝土進行表面進行處理,去除混凝土基層上的樹脂類材料及松散結構,提供涂裝必要的粗糙度,以便增加附著力;要求:對混凝土地表應進行充分的預處理,處理后的表面應無污物,無不利于涂料附著的任何松散物或太光滑處;墻角以及設備無法處理到的地方使用手提磨機進行打磨處理,但打磨后的表面不應過于光滑,此不利于涂料附著。1.2 鑿除局部破損空鼓的混凝土并進行清理,等待修補后的基面干燥后采用聚氨酯或環氧砂漿進行填充修補處理。1.3 使用真空吸塵器對待涂裝的表面進行全面的除塵處理;實施地坪修補和涂裝前,需預先測試環境溫度及濕度,了解近期環境及氣候條件,不得在超標的情況下進行涂裝作業;要求:在下列任一環境條件下不得進行修補或涂裝:空氣相對濕度大于80%或明確制定的極限值,地面混凝土含濕量大于10%,空氣溫度超出產品規格書內明確限定的范圍 (通常為10℃-30℃),地表溫度不大于露點溫度3攝氏度以上;每天的工作時間及環境參數 (主要是溫度和相對濕度)應作記錄。1.4 所需的涂裝材料及工具,由專人遵照產品規格書的要求 負責材料的攪拌;實施地坪修補和涂裝前,需預先測試環境溫度及濕度,了解近期環境及氣候條件,不得在超標的情況下進行涂裝作業。要求:不同于普通環氧和聚氨酯地坪,水性聚氨酯砂漿地坪對空氣濕度及地坪含水率的要求不是很高。混凝土的強度必須達標,基層表面干燥,無揚塵、無交叉施工影響下即可施工。但對施工時的環境溫度有要求,要求室溫能在 15℃以上。準備好所需的涂裝材料及工具,由專人遵照油漆規格書的要求負責材料的攪拌。1.5 修補(如果基層需要)本道工序的施工對象為表面處理后混凝土地面暴露出來的凹坑、麻面、裂縫等質量缺陷, 通常應安排在表面處理、真空除塵結束后,底涂開始前 4-5 小時進行,在工期較緊的情況下,可安排在底涂前 1~2 小時或與底涂同時進行,但要求修補時盡量不要有遺漏的區域,即使有遺漏,可在底涂時穿釘鞋進入區域修補,從而避免底涂干固后再修補引起工期的延誤。使用鏝涂修補砂漿(直接使用水性聚氨酯砂漿修補)坑、麻面或裂縫修補平整。修補 后的表面應在全面底涂進行時也接收一道底涂。1.6 底涂按照材料說明書將水性聚氨酯砂漿材料攪拌均勻后,立刻使用鋼制鏝刀鏝涂在預處理過的地表, 達到一個約 1mm 厚度均勻連續的封閉涂層,涂布率:2.20公斤/平方米。要求:底漆應與混凝土地面充分結合達到一個封閉的涂層,對露底部位須進行補涂;底涂至少需要固化6小時方可實施面涂,但超過48小時后則需要重新進行打毛處理,來達到和面涂的附著力。1.7 面涂按照材料說明書將水性聚氨酯砂漿攪拌均勻后,立刻使用鋼制鏝刀鏝涂在干固的底涂表面,使之達到一個 3mm 厚度均勻連續的涂層,涂布率:6.公斤/平方米。要求:完工后的表面應該比較平整、光潔、顏色均勻。1.8 成品保護;把完工后的小房間門關閉,門口放置警示標志;如無后續工藝,養護期后可以開放交通,如在完工后地坪上面還有其他工藝,建議鋪設薄膜及 10mm 大芯板保護,接縫處采用強力膠帶粘貼;

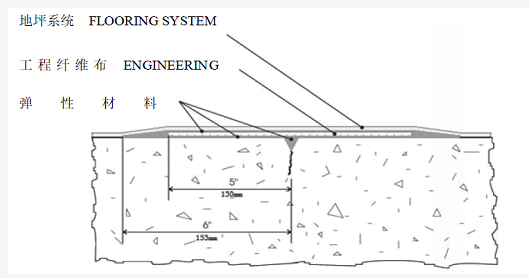

如果是彈性聚氨酯地坪系統則再進行如下作業:用專用彈性聚氨酯底涂按照 100mm 工作寬度沿裂縫涂布,進行橋接作業。裂縫B型:寬度大于5mm 小于8mm,采用如下處理方法
